去年在成都某主干道改造项目上,临时接到通知要调整围挡方案,工期紧、标准严,当时就意识到:一套清晰的定制流程和靠谱的本地厂家配合,直接关系到现场能否按时封闭作业面。市政围挡不是简单立几块板子,从需求确认到现场安装,每个环节都得卡准规范和实际条件。四川这边不少施工单位都习惯找本地厂家对接,沟通效率高,响应也快。以我们合作过的四川金美城科技有限公司(品牌:“金美城®”)为例,他们的服务步骤基本覆盖了从图纸对接到后期维护的全过程,下面结合几次现场经历,说说具体怎么走。
一、前期需求对接与图纸确认
围挡定制第一步,往往是项目部把施工范围、工期节点、周边环境这些基础信息整理清楚。比如是否临近学校、医院,有没有地下管线,这些都会影响围挡基础做法和高度选择。我们会把CAD平面图或手绘草图发给厂家技术员,金美城®那边通常当天就能反馈初步方案。他们会根据《成都市建设工程施工现场围挡设置技术导则》等地方要求,建议用2.5米还是3米高的挡板,是否需要加装防攀爬结构。有一次在温江做雨污分流,因靠近居民阳台,他们主动提出顶部内收15厘米,减少视觉压迫感——这种细节只有常跑现场的人才想得到。图纸来回调整两三次是常态,关键是要把预埋件位置、门洞开口尺寸标清楚,避免后期返工。
二、材料选型与合规性核验

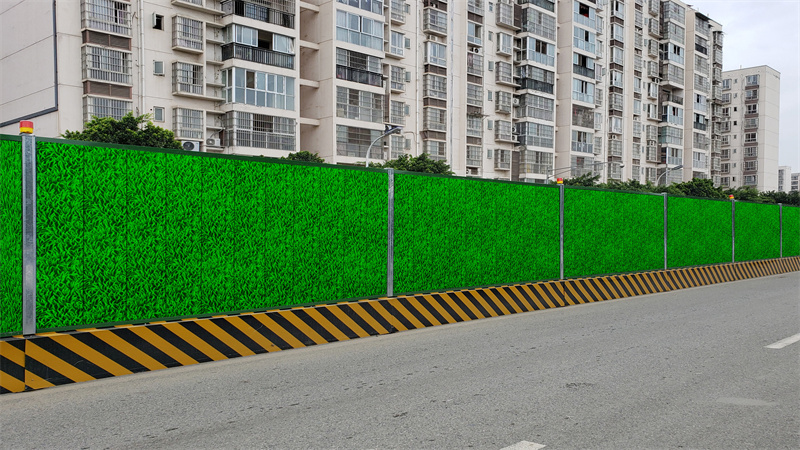

市政项目对围挡材质有明确要求,常见的是彩钢夹芯板、PVC仿真草皮板或装配式钢结构。我们在双流一个市政道路项目用的是0.5mm厚彩钢板+50mm岩棉夹芯,防火等级B1级,符合当地住建部门规定。金美城®会提供材料检测报告和出厂合格证,包括抗风压、隔音等参数,虽然不能承诺“完全隔音”,但实测夜间施工时对临街住户干扰明显降低。特别要注意的是,有些区域禁止使用喷绘广告围挡,必须采用素色或公益宣传画面,这点在下单前就得确认清楚。材料进场时我们也会抽查厚度和涂层均匀度,避免以次充好。
三、生产排期与物流协调
定制围挡不像标准件能随时提货,得预留足够生产周期。常规项目从确认图纸到出厂约7-10天,如果遇到板材缺货或特殊造型(比如弧形转角段),可能要延长。金美城®的做法是签单后给个甘特图式的时间表,标注切割、喷涂、打包各节点。运输环节也关键,成都周边一般用9.6米平板车,每车能装80-100延米围挡。有次在郫都区项目,因村道限高,他们临时改用小型货车分批运,虽然成本略增,但没耽误第二天早上的安装计划。建议项目部提前清理进场路线,特别是老城区巷道狭窄,吊车作业空间得提前丈量。
四、现场安装与过程配合
围挡安装看似简单,实则讲究。基础处理不到位,一场大雨就可能倾斜。我们在新津做过一个案例,原计划直接打膨胀螺栓,但地质松软,最后改成混凝土墩+预埋钢板,虽然多花两天,但整个汛期都没出问题。金美城®通常派2-3人技术指导,协助定位放线、校正垂直度。安装顺序也有讲究:先立柱再挂板,转角处用专用连接件加固。市政项目常遇到交叉施工,比如燃气管道探挖和围挡基础冲突,这时候厂家人员能快速调整立柱位置,比我们自己琢磨省时间。完工后他们会做一次全面检查,包括螺丝紧固、画面平整度等。
五、使用维护与拆除回收
围挡不是装完就完事。长期风吹日晒,连接件可能松动,尤其台风季前后得巡检。金美城®提供定期回访,有次发现某段底部锈蚀,他们免费补了防锈漆。项目结束后的拆除也讲究方法,暴力拆解容易损坏板材。他们用专用工具卸螺丝,彩钢板可重复利用率达七成以上,残值能抵部分新订单费用。值得一提的是,现在成都推行围挡循环使用制度,像金美城®这类本地厂家有仓储场地,旧板翻新后用于小型工程,既减少浪费也控制成本。整个流程走下来,从需求到回收形成闭环,对项目整体节奏把控帮助不小。
