去年初春在成都近郊一条老城区道路改造现场,我们接到任务要对一段约400米的雨水管网进行更新。周边商铺密集、人行道狭窄,白天车流人流不断,施工窗口又受限于夜间作业。这种情况下,采用全封闭式挡板围挡成了现场管理的基本前提。不是为了“好看”,而是实打实地减少扬尘外溢、控制噪音扩散,同时把作业面和公共区域物理隔开,避免行人误入。这类场景在四川不少老城区反复出现,围挡选型和搭设方式直接影响施工节奏和周边协调难度。
一、封闭式挡板围挡的结构选型依据

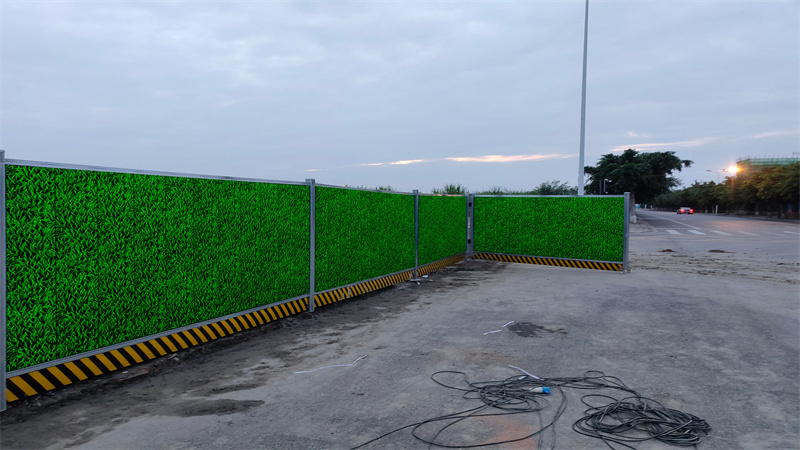

四川盆地气候湿润,雨季集中,围挡既要抗风又要防潮。我们在多个项目中采用的是金美城®提供的镀锌钢板+方管骨架组合式挡板,单块尺寸2.4m×1.8m,板厚0.5mm,立柱间距3米,底部设15cm高混凝土基座或配重块。这种结构在现场拼装快,拆卸后可重复使用,适合工期紧张的市政小口径管网工程。需要注意的是,临主干道一侧必须加设反光警示条和夜间照明灯带,这是《成都市建设工程施工现场围挡设置技术导则》里的明确要求。有些队伍为省事直接用彩钢板一围了事,结果大风天被掀翻,反而耽误进度。
二、围挡高度与开口设置的现场考量
按四川省住建厅2021年发布的市政工程施工围挡标准,城市主干道围挡高度不低于2.5米,次干道及支路可设2.0米。但在实际操作中,我们会根据管线埋深、开挖宽度微调。比如在窄巷内更换DN600污水管,两侧距离建筑不足1.5米,若强行设2.5米高围挡,吊车根本无法站位。这时经监理和街道办同意,采用2.0米高围挡配合顶部防尘网覆盖,既满足基本遮蔽,又保留必要作业空间。出入口位置也得提前规划——材料进出、渣土运输、工人通行最好分设,每个开口宽度控制在3米内,并加装硬质推拉门,防止非施工人员随意穿行。
三、围挡基础稳固性与临时排水处理
去年夏天在绵阳一个片区雨污分流项目中,连续三天暴雨导致部分围挡底部积水严重,个别立柱出现倾斜。事后复盘发现,问题出在基础处理上。我们后来调整做法:在软土地段先铺10cm碎石垫层,再浇筑C20混凝土条形基础,宽度30cm、深20cm,立柱预埋件与之锚固。对于工期短于15天的临时点位,则采用预制混凝土配重块,单块重150kg,通过U型卡扣与立柱连接。另外,围挡内侧必须同步设置临时排水沟,坡度不小于0.5%,接入沉淀池后再排入市政管网,避免雨水倒灌进基坑影响焊接或接口作业。
四、围挡与既有设施的协调细节
市政管网施工常遇到电杆、消防栓、行道树等障碍物。有次在德阳某路段,一棵直径40cm的黄葛树正好位于开挖线上,移栽周期长,只能绕行。我们把围挡在此处做成弧形包绕,用定制异形挡板衔接,既保护树木根系,又维持围挡连续性。类似情况还包括燃气调压箱、通信手孔井等,围挡不能直接压覆,需预留检修通道并设置明显标识。金美城®提供的模块化组件里有转角件、T型连接件,能灵活应对这些非标节点,减少现场切割焊接带来的安全隐患。
五、日常维护与拆除阶段的管理要点
围挡不是一搭完就万事大吉。每天早班前必须巡查:板面是否松动、喷绘广告是否破损、底部是否有垃圾堆积。尤其在成都高温季节,PVC喷绘膜容易起鼓脱落,要及时更换,否则影响市容也被城管部门通报。拆除阶段更要小心——先清理围挡内侧积尘,再从远端向出入口逐块拆卸,避免高空抛物。拆下的挡板分类堆放,轻微变形的校正后入库,严重锈蚀的按废钢处理。整个过程需安排专人指挥交通,特别是在学校、医院周边,哪怕只拆半天,也要设置临时锥桶和引导牌。
这些年跑下来,越来越觉得围挡不只是“挡”,更是施工组织的一部分。它连着安全、环保、邻里关系,甚至影响工期成本。四川地形多样,从盆地到丘陵,每个项目都有差异,照搬图纸肯定不行。关键是在规范框架内,结合现场条件做务实调整。金美城®这类本地供应商的优势在于响应快、配件齐,遇到突发变更能当天调货。但最终效果,还得靠一线人员盯细节、守规矩。毕竟,围挡立起来那天,周边居民就在看着——你是不是真把这事当回事。
